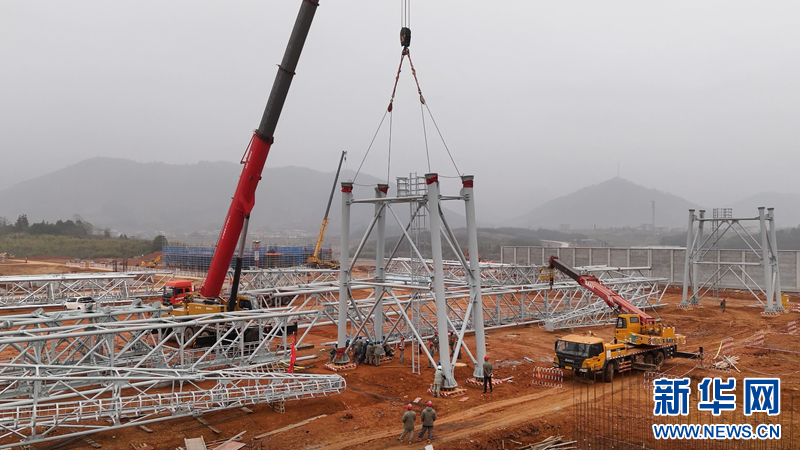

12月13日,位于湖北省黄石市阳新县的黄石1000千伏变电站新建工程完成了首榀1000千伏构架吊装,标志着黄石1000千伏构架吊装作业正式启动。
作为列入国家电力发展“十四五”规划的省级重点工程,黄石1000千伏变电站新建工程是武汉至南昌特高压交流工程的重要组成部分,建成后华中地区将形成“日”字型特高压交流环网,对落实国家“西电东送”重大能源战略、优化华中区域电网网架结构、提升电力系统互补互济能力、推动地方经济建设具有重要意义。
本次1000千伏钢构架吊装作业周期预计为20天。整个作业采用地面分段组装、分段吊装的方法,其中单段重约30吨,高约71米,将使用100吨常规吊车及履带吊共同作业,相对于逐节吊装既减少了高空作业频次,有效降低作业安全风险,同时也有效提高了吊装的工作效率。
为确保此次吊装作业安全有序完成,国网湖北中超公司(鄂电监理公司)组织各参建单位凝心聚力,成立构架吊装“党员突击队”,组织专家针对构架吊装施工方案进行多次论证优化,解决现场实际问题。同时克服雨季天气等不利因素影响,组织物资项目部与构架生产厂家沟通协调,合理优化物资供货计划,组织施工单位高质量完成了568吨构架材料的地面组装工作,为正式吊装施工打下良好基础。(常亮、刘洋)
